【高温下的坚守】服务新电网建设,保康供电人不惧“烤”验!

2025-07-07 19:47

7月以来,保康县气温持续增高,滚烫热浪炙烤。国网保康供电公司工人奋战在襄阳保康天池至冯湾110千伏新建工程一线,用汗水建设坚固的电网。

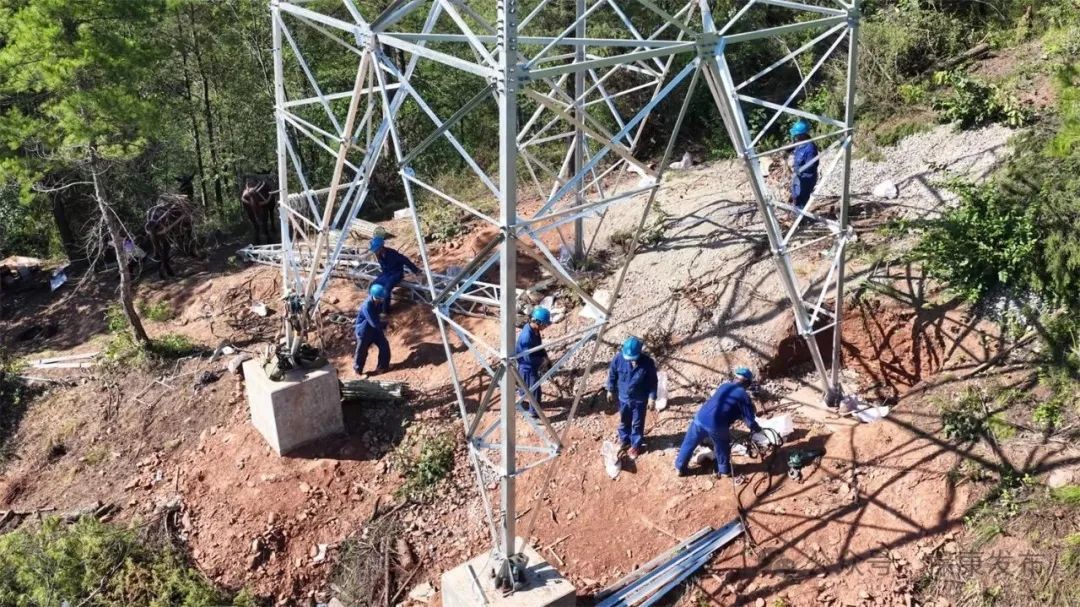

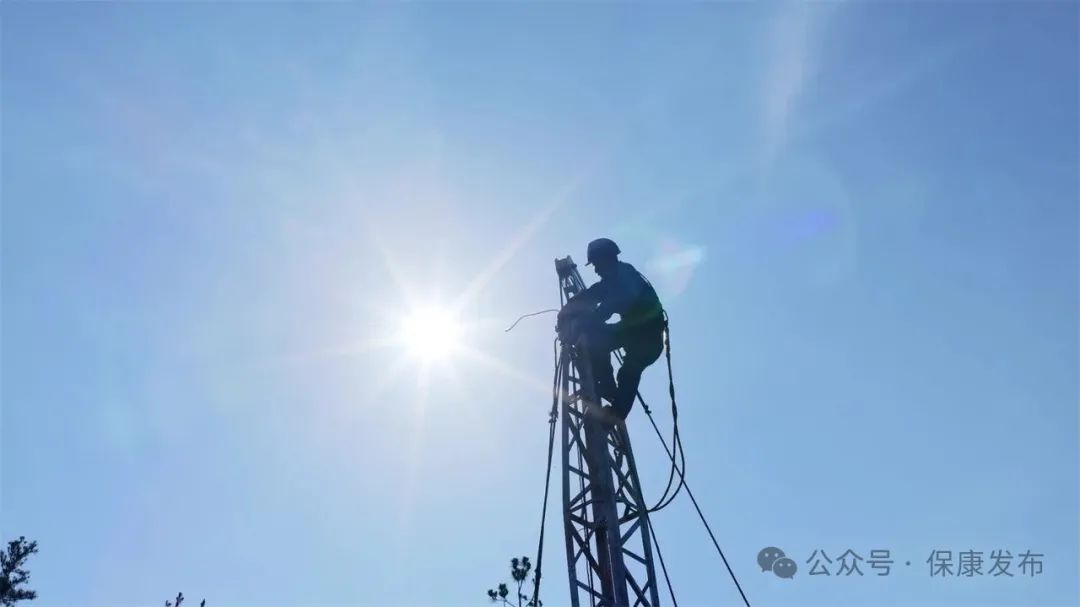

7月4日,马良镇西坪村热浪翻腾,温度计显示地表温度达45℃。抬眼望去,工人们沿着钢铁构件向上攀爬,身影在刺眼的烈日下格外醒目。他们仔细地紧固每一颗螺栓,安装每一片塔材。豆大的汗珠不断从额头滚落,每一次抬手、每一次高空传递,都是对体力和意志的双重考验。

“这个工程总长21公里,涉及到保康段有77基铁塔。我们目前已经完成了三分之一,所有基础部分已经完成,现在已进入立塔阶段。我们分了3个小组,每个小组20多人。”襄阳保康天池—冯湾110千伏新建工程保康段现场负责人杨鑫说。

这条全力建设的新线路,将贯穿南漳县峡口镇至保康县马良镇,保康段工程已奋战六个月,三分之一的铁塔已在群山间拔地而起,计划九月底前完成主体建设,年底前即可投入运行。项目建成后,将强力支撑当地磷矿产业升级,保障沿线居民“用电无忧”。

铁塔扎根于群山之中,车辆无法抵达,深山运输的重任,就落在了一队队骡马的肩上,工人们紧随骡马队,深一脚浅一脚地跋涉在陡峭的山路上。

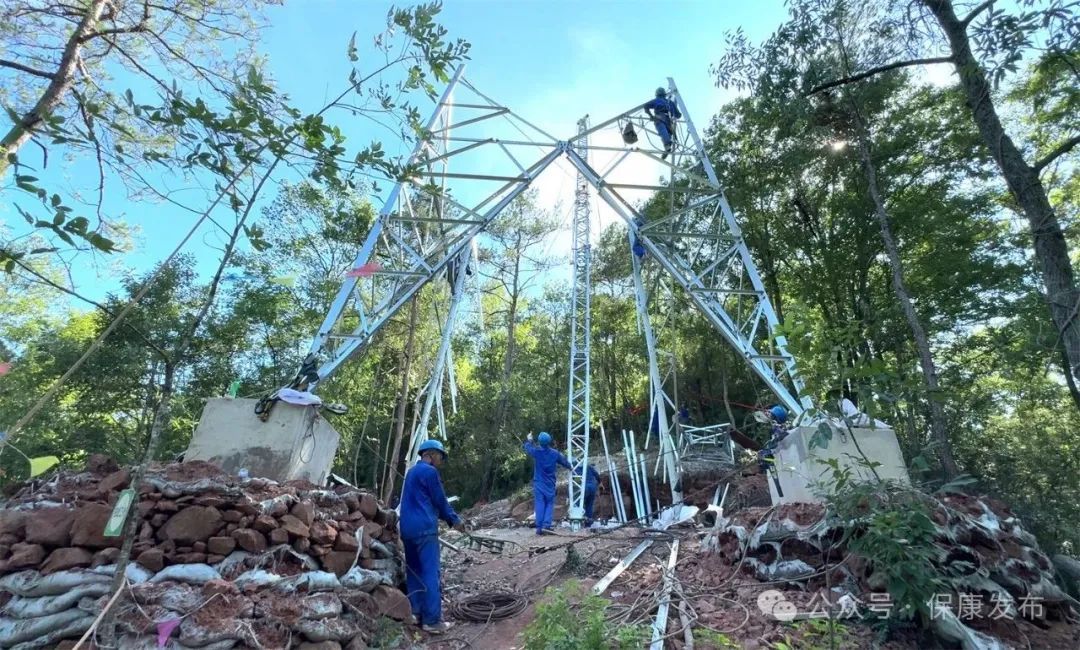

“现在正在建的是第21号塔,采用抱杆分片组装的方式,目前已经组装六米了,再有个大半天就组装完成了,组装完成后,整塔全高24米。”杨鑫说。

高温作业,安全是底线。施工队采取错峰作业模式,避开全天最高温的时段,同时做好防暑降温措施。

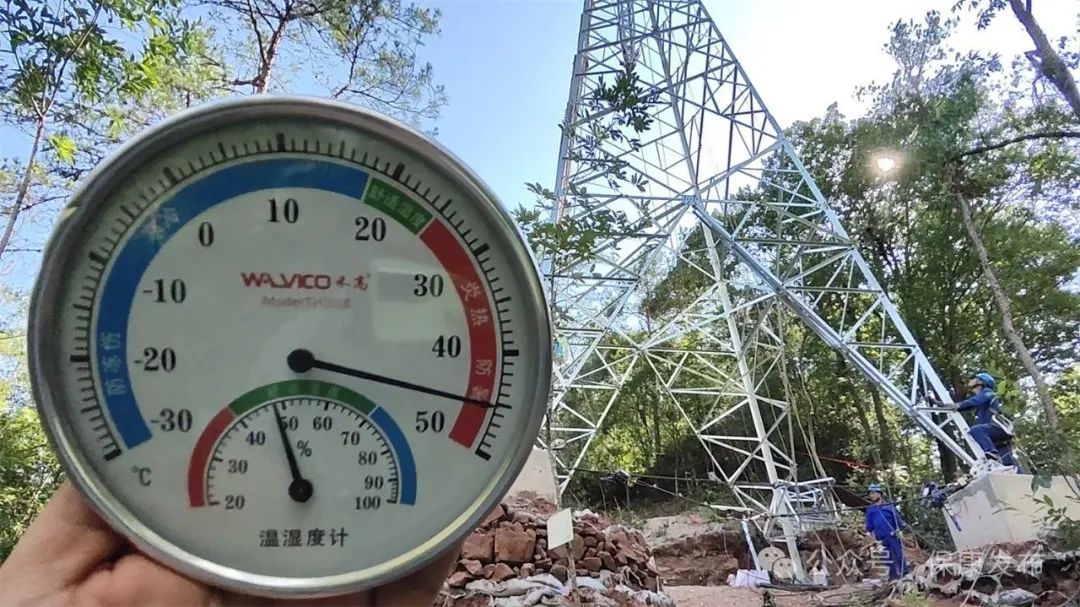

“我们现场还带了个温度计,随时监测工作现场的温度,防止人员中暑。现场还配备了矿泉水、毛巾、藿香正气水、人丹等防暑物资。”杨鑫说。

汗水浇灌责任,高温砥砺担当。保康供电人以“零感知”的默默付出,为千家万户与企业运转“汗”卫着夏日里的每一度清凉。

(未经许可,不得转载)

全媒体记者:邢忆星 袁琪

通讯员:任雨 孟双林

编校:正红

责编:李运方

审核:姜雪飞

终审:李广儒

2

7月以来,保康县气温持续增高,滚烫热浪炙烤。国网保康供电公司工人奋战在襄阳保康天池至冯湾110千伏新建工程一线,用汗水建设坚固的电网。

7月4日,马良镇西坪村热浪翻腾,温度计显示地表温度达45℃。抬眼望去,工人们沿着钢铁构件向上攀爬,身影在刺眼的烈日下格外醒目。他们仔细地紧固每一颗螺栓,安装每一片塔材。豆大的汗珠不断从额头滚落,每一次抬手、每一次高空传递,都是对体力和意志的双重考验。

“这个工程总长21公里,涉及到保康段有77基铁塔。我们目前已经完成了三分之一,所有基础部分已经完成,现在已进入立塔阶段。我们分了3个小组,每个小组20多人。”襄阳保康天池—冯湾110千伏新建工程保康段现场负责人杨鑫说。

这条全力建设的新线路,将贯穿南漳县峡口镇至保康县马良镇,保康段工程已奋战六个月,三分之一的铁塔已在群山间拔地而起,计划九月底前完成主体建设,年底前即可投入运行。项目建成后,将强力支撑当地磷矿产业升级,保障沿线居民“用电无忧”。

铁塔扎根于群山之中,车辆无法抵达,深山运输的重任,就落在了一队队骡马的肩上,工人们紧随骡马队,深一脚浅一脚地跋涉在陡峭的山路上。

“现在正在建的是第21号塔,采用抱杆分片组装的方式,目前已经组装六米了,再有个大半天就组装完成了,组装完成后,整塔全高24米。”杨鑫说。

高温作业,安全是底线。施工队采取错峰作业模式,避开全天最高温的时段,同时做好防暑降温措施。

“我们现场还带了个温度计,随时监测工作现场的温度,防止人员中暑。现场还配备了矿泉水、毛巾、藿香正气水、人丹等防暑物资。”杨鑫说。

汗水浇灌责任,高温砥砺担当。保康供电人以“零感知”的默默付出,为千家万户与企业运转“汗”卫着夏日里的每一度清凉。
